确保高炉尽快复产的炉缸热态快修技术

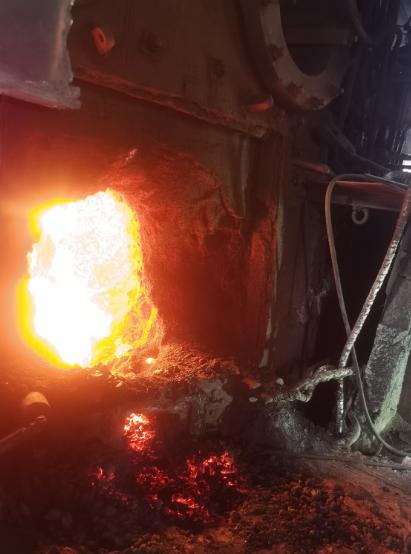

某钢厂2#高炉进行计划休风,并于次日复,在出完两炉铁之后,在位于铁口正上方,与铁口垂直高度约400mm的部位发生烧穿漏铁事故。其烧穿水平位置位于三层冷却壁下部接缝处。事故发生后,炼铁厂邀请联合荣大公司人员参与抢修任务,并要求以最短的时间恢复生产。

联合大公司确定对此次事故高炉采用以下热态浇注快速修复方案:旧料拆除、修复施工、烘烤、更换冷却壁及炉壳。其计划工期为5天,但实际施工时间仅为4天,提前保质保量完成了抢修任务。

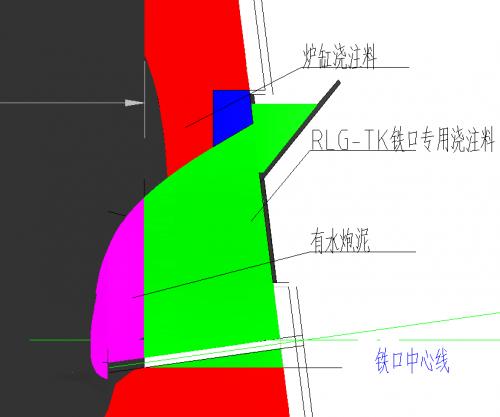

首先,联合荣大在材料选择上,以铁口区域浇注修复目标为依据,选择的主要修复材料为铁口浇注料RLG-TK。另一种修复材料则是溶胶结合刚玉碳化硅泵送浇注料。这是专门针对高炉炉缸陶瓷杯(包含铁口)环境特点设计开发,以优质刚玉与碳化硅为主要原料,采用纳米溶胶为结合剂制作而成。该材料不仅具有优良的耐高温,抗渣铁侵蚀,抗冲刷及快干防爆等应用性能,而且具有优异的自流泵送的施工性能。

其次在修复方案上,荣大专家组针对铁口上方烧穿漏铁事故位置进行现场勘查、讨论分析、制定如下方案:

一是拆除炉缸烧穿冷却壁及炉皮

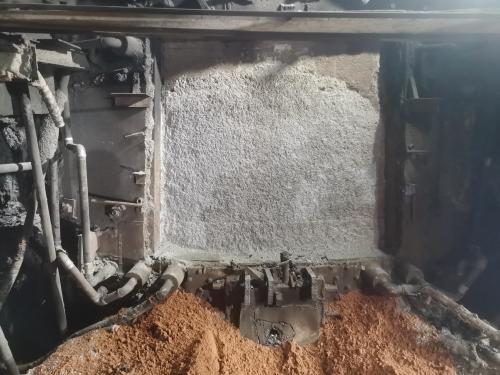

二是沿炉缸烧穿四周清理残余耐材。即,向炉内清理1600mm,同时向下清理500mm-600mm,耐材即可。

三是将需修复耐材缺口做成坡口,耐材上沿设计成锥面并且进行拉毛处理。在确保安全的前提下,将修补孔洞但四壁一定要吹扫干净,不留松动耐材,避免裂缝后续渗漏。

四是视情况在炉料表面采用有水泡或喷涂料层耐火隔离层,防止人员烫伤并减少热辐射对材料性能的影响。在其施工中用3mm左右厚钢板模具,模板上方做成料斗,留下料口,模板四周封堵,浇注密实,防止跑浆。

五是养护。浇注后自然养护6小时开始脱铁口上方模具,浇注体强度未完全达到设计强度。为了保证后续冷却壁能安装到位,现将浇注体表面凿除20mm-30mm。计划用木材烘烤2小时,然后用钢板(3mm厚)贴到浇注面上,再用大火再烘烤2小时。

六是压浆。待回装冷却壁及炉皮解封焊接后,焊缝处建议拉加固;在最下端和最上端开孔,上下端至少保证各2个压浆孔,使用碳质压浆料进行压浆,将冷却壁和浇注料之间缝隙灌满,开炉一个月左右视情况进行二次补压

针对炉缸烧穿区域采用热态挖补修复技术,将不定形耐火浇注料浇注于该区域,然后更换冷却壁与炉壳。热态挖补修复技术可快速修复炉缸,实现快速复产的效果。北京联合荣大工程材料股份有限公司专家组)

最新相关

南钢桥梁钢板助建印度最长跨海大桥

近日,印度最长的跨海大桥--连接孟买到新孟买的"阿塔塞图"(AtalSetu)大桥正式建成通车。该桥使用南钢桥梁钢板SM570共计2.4万吨。作为项目的主要原材料供应商之一,南钢在生产过程中,发挥团队协...

新型连铸真空中间包大有作为

新型连铸真空中间包大有作为

记者 夏杰生2023年12月下旬,泰州市旺鑫耐火材料有限公司(下文简称旺鑫耐材)与武汉科技大学等高校及钢企协作攻关,继创连铸中间包连续浇钢142小时记录之后,再次斩获一项重大科技创新成果,炼钢连...
